기사 핵심 요약
젠슨 황 엔비디아 최고경영자는 베를린 GTC에서 유럽 모든 산업군이 AI 기업으로 전환해야 한다고 밝혔다. 구축 기간을 14일로 줄인 모듈러 데이터센터 DSX 포드와 공급망 확장안을 제시하며 인프라 투자 회의론에 정면 대응했다.
젠슨 황은 유럽 산업의 AI 전환과 14일 초고속 모듈러 데이터센터 구축을 강조했다.
- 젠슨 황 엔비디아 CEO가 유럽 최종 산업 전반의 AI 도입을 촉구했다.
- 현장 구축을 14일로 단축하는 소형 모듈러 데이터센터 DSX 포드를 공개했다.
- 삼성전기 등 6개 협력사와 기판·패키징 공급망을 연계 확충한다.
젠슨 황 엔비디아 최고경영자(CEO)가 베를린 현장에서 신규 데이터센터 규격을 공개하며 유럽 모든 산업이 AI 기업 돼야 한다는 메시지를 전면에 내놓았다. 젠슨 황 CEO는 2026년 10월 21일(현지시간) 독일 베를린에서 열린 연례 개발자 행사 'GTC 콘퍼런스' 기조연설을 통해 서버와 냉각 설비를 사전 모듈화한 컨테이너형 소형 데이터센터 솔루션을 발표하고, 유럽 산업계 전반에 신속한 인공지능(AI) 인프라 도입을 촉구했다. 또한, 그는 이번 행사에서 '엔비디아 DSX 포드 공개'를 통해 AI 혁신의 중요성을 강조했다.

베를린 GTC서 유럽 산업계 향한 AI 도입과 투자 지속 촉구
젠슨 황 CEO는 유럽이 글로벌 AI 경쟁력을 확보하기 위해 제조와 서비스 등 전통 기반 산업군 전반의 전면적인 전환이 필수적이라는 입장을 밝혔다. 그는 기조연설에서 "유럽이 AI의 혜택을 누리고 진정한 AI 생태계와 AI 경제를 만들려면 모든 최종 산업이 AI를 도입해야 한다"며 자동차, 금융, 헬스케어 부문을 구체적인 사례로 제시했다. 이어 각 분야를 선도하는 기업들이 기술 수요처에 머무르지 않고 스스로 AI 기업으로 변모해야 한다는 점을 역설했다.
특히, 엔비디아 DSX 포드 공개는 유럽의 AI 도입에 있어 중요한 이정표가 될 것으로 보인다.
엔비디아는 유럽 시장을 핵심 인프라 거점으로 삼고 대규모 자금 투입과 파트너십 확대를 이어왔다. 황 CEO의 발표에 따르면 엔비디아는 지난 1년간 유럽 지역에 약 100억 달러를 투자했다. 창업 이래 유럽 대륙 내에서 구축한 산업 생태계 파트너십 규모도 1만 2,000곳을 넘어선 상태다.
유럽 현지 기업들이 인프라 전환을 서두르는 배경에는 고성능 연산 자원의 확보 속도가 곧 시장 경쟁력으로 직결된다는 위기의식이 자리 잡고 있다. 특히 엔비디아 차세대 AI 칩을 도입하려는 글로벌 데이터센터 수요가 급증함에 따라 현장 구축 기간 단축은 핵심 선결 과제로 부상했다.
컨테이너형 소형 데이터센터 'DSX 포드'와 구축 기간 단축

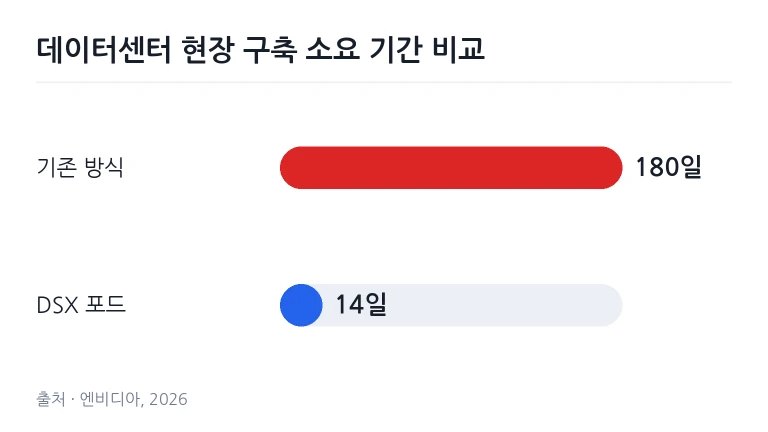

엔비디아 DSX 포드는 공장에서 전력, 냉각 설비, 서버 연동 체계의 사전 시험을 마친 뒤 현장으로 직송되는 컨테이너형 모듈러 데이터센터 기준 설계를 뜻한다. 종전까지 수개월 이상 걸리던 물리적 설비 공정을 완제품 단위 모듈 조립 형태로 전환해 현장 공사 기간을 압축한 것이 특징이다. 엔비디아 측은 부지와 유틸리티 배선이 준비된 현장 기준으로 통상 6개월이 걸리던 인프라 배치 공기를 단 14일로 대폭 단축할 수 있다고 설명했다(엔비디아, 2026).

해당 규격은 1기가와트(GW) 미만의 소규모 및 분산형 컴퓨팅 거점을 신속하게 확보하려는 기업 수요에 최적화됐다. 서버 랙과 직접 액체 냉각(DLC) 배관, 네트워크 스위칭 장비가 단일 규격 모듈 안에 결합되어 출하되기 때문에 현장 배선 작업 중 발생할 수 있는 결함 위험도 크게 낮출 수 있다.
1GW급 AI 공장 비용 구조와 구축 지연 손실
황 CEO는 초대형 연산 설비 구축 속도가 사업자의 수익 회수 시점에 미치는 경제적 파급력을 구체적인 수치로 환산해 제시했다. 통상 1GW 규모의 대형 AI 공장을 완공하는 데에는 약 500억 달러의 막대한 자본이 투입된다(엔비디아, 2026). 이 설비가 정상 가동될 경우 연간 약 400억 달러에 달하는 매출이 발생한다고 가정할 수 있다.
인프라 구축 과정에서 공정이 지연되면 설비 가동 시점이 미뤄지면서 대규모 기회비용 손실로 직결된다. 황 CEO는 공사가 3개월 지연될 때 발생하는 사업자의 매출 기회 손실 규모가 약 100억 달러에 달한다고 분석했다. 설비 조립과 시험 과정을 공장 단계에서 사전 완료하는 모듈형 규격이 초기 설비투자(CAPEX) 회수 속도를 끌어올리는 현실적 대안으로 제시된 이유다.
삼성전기 등 6개 협력사 연계 공급망 확대 계획
가파른 하드웨어 수요와 데이터센터 확충에 맞춰 칩 출하 병목 현상을 해소하기 위한 글로벌 공급망 다변화 전략도 함께 발표됐다. 엔비디아는 기판 제조, 첨단 패키징, 반도체 테스트 영역을 아우르는 6개 주요 협력사와의 협력 범위를 대폭 넓히기로 결정했다. 기판 공급 역량 강화를 위해 한국의 삼성전기를 비롯해 일본 이비덴, 대만 유니마이크론이 공급망 파트너로 협력한다.
표: 엔비디아 AI 하드웨어 생태계 협력사별 생산능력 확대 계획
| 협력 분야 | 참여 기업 | 목표 시점 | 생산능력 및 지원 목표 |
|---|---|---|---|
| 반도체 기판 | 삼성전기, 이비덴, 유니마이크론 | 상시 | 고성능 AI 가속기용 기판 조달 및 확보 지원 |
| 첨단 패키징 | 앰코 테크놀로지 | 2028년 말 | 칩 패키징 공급량 기준 4배 확대 |
| 반도체 테스트 | 글로벌 거점 연계 | 2027년 | 2026년 대비 검사 용량 2배 증설(미국·대만·싱가포르) |
출처: 엔비디아(2026)
위 표는 기판 조달 안정화와 패키징 공급 4배 증설, 3개국 테스트 라인 2배 확충으로 이어지는 엔비디아의 공급망 병목 완화 청사진을 보여준다. 후공정 부문에서는 앰코 테크놀로지가 핵심 역할을 맡아 2028년 말까지 칩 패키징 공급량을 현재의 4배로 끌어올린다. 칩 품질 검증을 담당하는 반도체 테스트 용량은 미국, 대만, 싱가포르의 주요 거점 증설을 통해 2027년까지 2026년 대비 2배 수준으로 확장할 방침이다.

반도체 주가 하락세 속 인프라 회의론 대응과 현장 돌발 상황
이번 기조연설은 빅테크 기업들의 인공지능 인프라 투자 지속 가능성에 대한 시장의 회의적 시선이 확대된 시점에 진행됐다. 당시 뉴욕 증시에서는 AI 및 반도체 관련 종목들이 2주 연속 하락세를 나타내며 조정을 겪고 있었다. 특히 필라델피아 반도체지수는 2008년 글로벌 금융위기 이후 최장기간 연속 하락세를 기록하며 투자 심리 위축을 드러냈다.
황 CEO는 이러한 시장 일각의 회의론에 맞서 현장 구축 공기 단축과 구체적인 공급망 수치를 제시하며 인프라 투자의 당위성을 강조했다. 데이터센터 완공 속도를 단축해 수익 창출 시점을 앞당길 수 있다면 인프라 투자 회수율에 대한 시장의 우려를 불식시킬 수 있다는 논리다.
행사 도중 환경단체의 기습 시위로 기조연설이 일시 중단되는 돌발 상황도 발생했다. 그린피스 소속 시위대는 엔비디아의 고성능 반도체가 러시아 드론에 탑재됐다는 언론 보도와 관련해 현장에서 직접 질의를 던졌으며, 곧바로 보안요원에 의해 행사장 밖으로 퇴장 조치됐다. 황 CEO는 어수선해진 장내를 정돈한 뒤 발표를 이어가며 유럽 산업 전반의 인프라 전환을 지속해서 독려했다.
같은 주제 기사 모아보기
세계 이슈 관련 기사 더 보기자주 묻는 질문
엔비디아 DSX 포드의 핵심 장점은 무엇인가요?
전력, 냉각 설비, 서버 등을 공장에서 사전 조립하고 시험해 현장 배선 및 구축 공사 기간을 통상 6개월에서 14일로 대폭 단축할 수 있습니다.
삼성전기는 엔비디아 공급망에서 어떤 역할을 맡나요?
삼성전기는 일본 이비덴, 대만 유니마이크론과 함께 고성능 인공지능 가속기용 반도체 기판 공급을 담당하게 됩니다.
기조연설 중 발생한 돌발 시위는 무엇이었나요?
그린피스 시위대가 엔비디아 칩의 러시아 드론 사용 보도에 대해 기습 질문을 던져 행사가 잠시 중단되었으며, 해당 시위대는 즉각 퇴장 조치되었습니다.
